映画館で上映開始が近接するときは、入場案内の前後に準備・移動の枠を置き、売店で実際に接客できる人数を時間帯ごとに数えます。勤務者の総数ではなく、その時刻に、その持ち場で対応できる人を確認することが、人員配置の基本です。
14:00と14:10に上映が始まる作例では、案内担当Cが14:10までに戻れば、売店をA・BからA・Cへ引き継ぎ、Bの休憩を始められます。以下に、13:40〜14:20の担当表、案内が延びた場合の不足計算、自館用の空欄表を示します。配置に用いる時刻・人数・所要時間は、すべて説明用の架空条件です。
上映時刻から、入場案内と移動の枠を作る
最初に、上映予定、案内業務の開始・終了、移動と準備、休憩を別々に書き出します。上映開始だけを基準に担当を切り替える表にはしません。
必要人数と担当できる業務を先にそろえる
作例の対象は、二つのスクリーンの入場案内と、13:40〜14:20の売店です。条件を次のように置きます。
- 売店の必要人数は2人、実施中の案内は各1人。
- A・Bは売店、Cは案内1と売店、Dは案内2と売店を担当できる。
- 案内前の準備・行き移動は5分、案内後の戻り移動も5分。
- Bの休憩は14:10〜14:55の45分間。
- チケット・退出案内・清掃・安全管理等は別担当を確保済み。一日の勤務条件も別に整えている想定。
必要人数と案内枠は、この作例の現場判断であり、業界標準や法定基準ではありません。また、4人で映画館全体を運営する例でもありません。

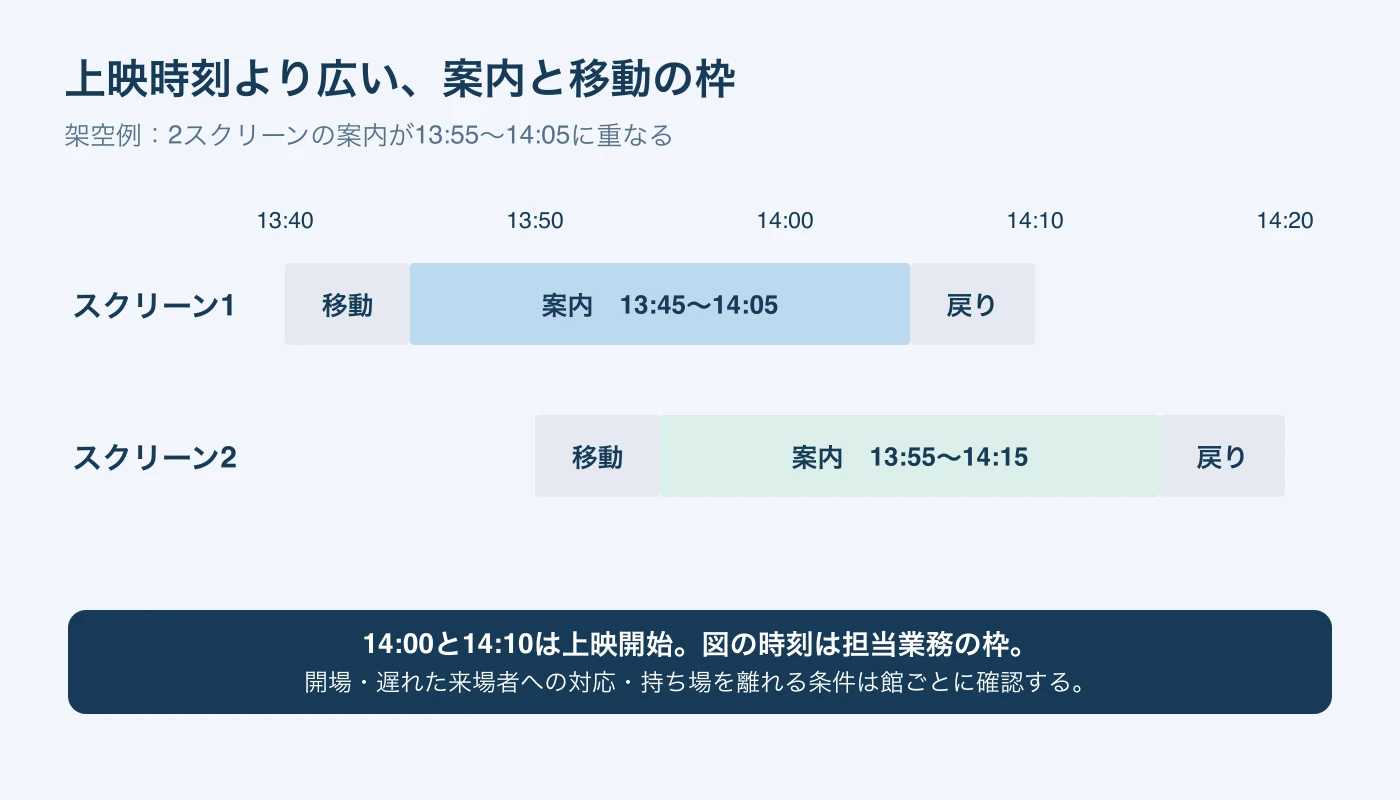

上映時刻から案内枠を置き、その前後に準備・移動を加えると、次の一覧になります。
| 対象・担当 | 上映開始 | 準備・行き移動 | 案内業務 | 戻り移動 |
|---|---|---|---|---|
| S1・C | 14:00 | 13:40〜13:45 | 13:45〜14:05 | 14:05〜14:10 |
| S2・D | 14:10 | 13:50〜13:55 | 13:55〜14:15 | 14:15〜14:20 |
Cを他の持ち場へ割り当てられない時間は13:40〜14:10、Dは13:50〜14:20です。案内そのものは各20分でも、前後を含めると各30分になります。
自館へ置き換える際は、売店から各スクリーンまでの客導線、備品の準備、引継ぎを含めて所要時間を実測してください。往復を同じ分数にそろえる必要はありません。実際に必要な時間を、それぞれの枠へ入れます。
案内終了を上映開始や入場締切と同じにしない
テアトル梅田では、上映開始の5〜10分前から入場できると案内しています(2026-10-02時点)。(テアトル梅田)
これは来場者向けの案内です。この時刻から、従業員の必要人数や持ち場を離れる時刻を決めるのではなく、自館の開場ルールと業務手順を確認してください。
作例の「13:45〜14:05」「13:55〜14:15」は、従業員の案内業務枠です。開場時刻や、お客様の入場締切を示すものではありません。
案内終了には、責任者による持ち場解除の確認を条件として置きます。遅れて来たお客様への対応など、以後も必要な業務は別担当へ引き継ぐ前提です。予定時刻になっても解除できなければ、戻り移動と売店への合流時刻を後ろへずらして、配置を計算し直します。

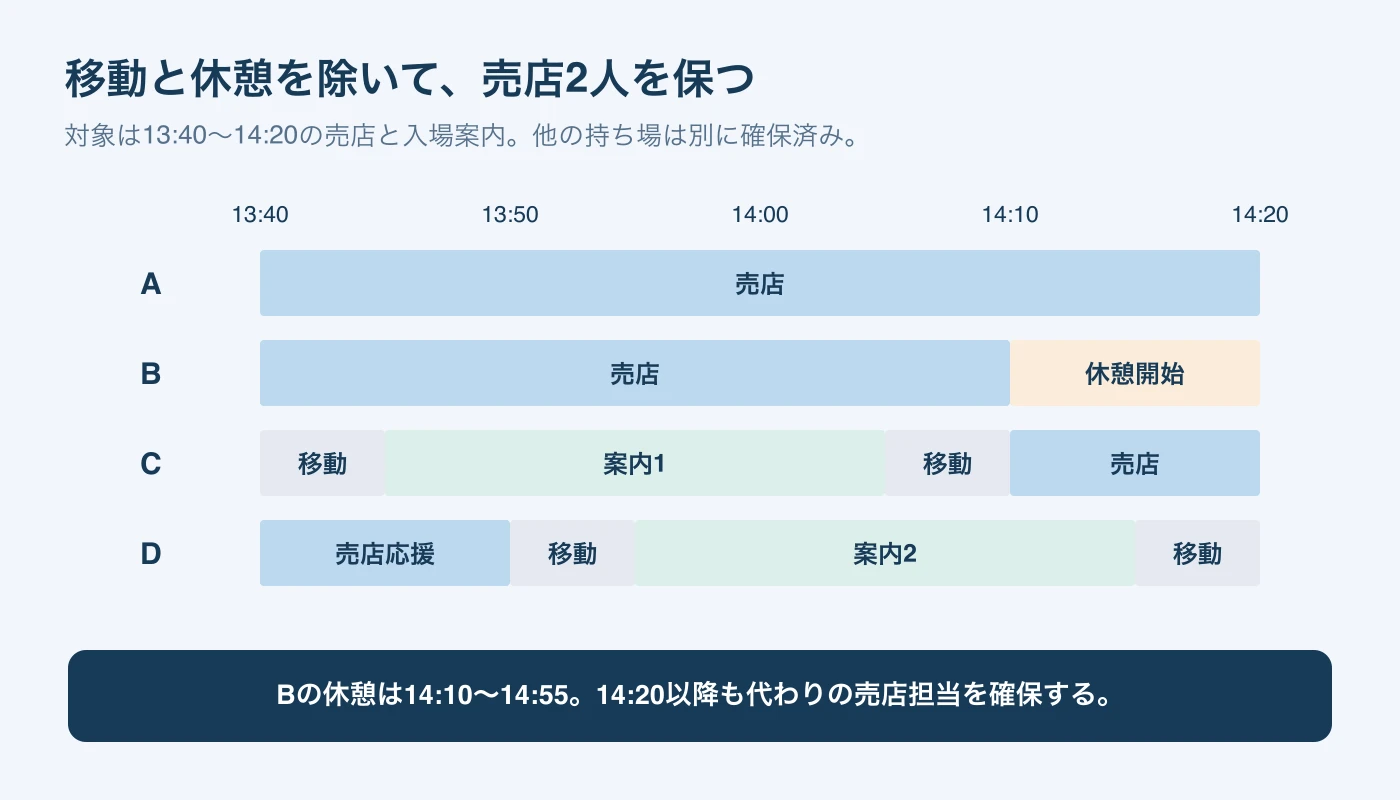

入場案内と売店を埋める時間別の担当表
次に、A〜Dを同じ時間軸へ並べます。行を区切るのは、誰かの業務・移動・休憩が切り替わる時刻です。各行の終了時刻で、次の行の担当へ切り替える読み方に統一します。
移動と休憩を除き、7つの時間帯で人数を検算する
条件どおりに割り当てた担当表は次のとおりです。「準備・移動」「戻り移動」の人は、売店にも案内にも接客人数として数えません。
| 時間帯 | A | B | C | D | 売店人数/必要2人 |
|---|---|---|---|---|---|
| 13:40〜13:45 | 売店 | 売店 | 準備・移動 | 売店 | 3人/充足 |
| 13:45〜13:50 | 売店 | 売店 | 案内1 | 売店 | 3人/充足 |
| 13:50〜13:55 | 売店 | 売店 | 案内1 | 準備・移動 | 2人/充足 |
| 13:55〜14:05 | 売店 | 売店 | 案内1 | 案内2 | 2人/充足 |
| 14:05〜14:10 | 売店 | 売店 | 戻り移動 | 案内2 | 2人/充足 |
| 14:10〜14:15 | 売店 | 休憩 | 売店 | 案内2 | 2人/充足 |
| 14:15〜14:20 | 売店 | 休憩 | 売店 | 戻り移動 | 2人/充足 |
14:00はS1の上映開始ですが、誰の担当も変わらないため、そこで行を分けていません。
横方向には、売店人数と、実施中の案内に各1人いるかを確認します。縦方向には、同じ人の二重配置や、移動を飛ばした担当変更がないかを見ます。この表では、案内1をC、案内2をDが必要な枠全体で担当し、売店も全時間帯で2人以上です。
不足人数は、次の考え方で計算できます。
不足人数=必要人数-その時間に持ち場で対応できる人数。ただし、差がマイナスなら不足は0人。 前半に売店が3人いても、その余裕で後半の不足を相殺することはできません。人数は時間帯ごとに判定してください。
14:10の休憩開始までにCを売店へ戻す
この配置の接点は14:10です。Cが14:05に案内を終え、5分で戻ることで、売店の担当をA・BからA・Cへ切り替えます。
作例では、Cが14:10に接客を引き受けられる前提です。自館で追加の引継ぎ時間が必要なら、その分を戻り枠へ加えてください。「売店に到着した時刻」と「業務を引き受けられる時刻」が違うなら、人数に数えるのは後者です。
Bの休憩は、表の終わりである14:20には終わりません。14:55までの45分間を確保する条件を、そのまま全日の勤務表へ残します。
法定休憩についても、次の点を確認してください。以下は2026-10-02時点の情報です。
- 労働時間が6時間を超え8時間以下なら45分以上、8時間を超えるなら1時間以上の休憩が必要です。(厚生労働省)
- 必要な休憩は、労働時間の途中に与えなければなりません。(厚生労働省)
- 休憩は労働から離れることが保障された時間であり、対応のための待機など、手待時間は含まれません。(厚生労働省)
したがって、この45分という作例だけで、Bの一日の休憩条件を満たすとは判断できません。前後の労働時間と、ほかに確保した休憩も照合する必要があります。

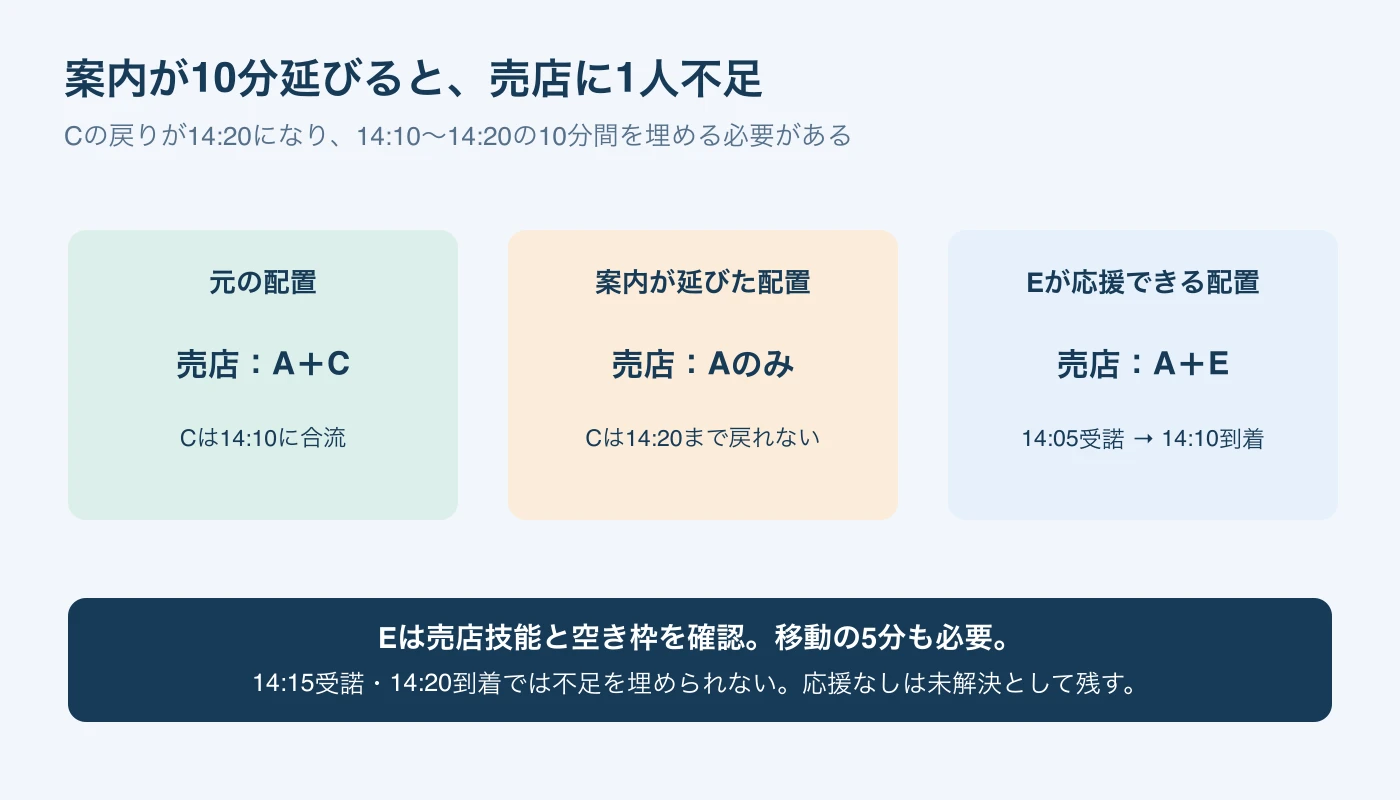

案内が10分延びたときの不足を計算する
ここからは変更例です。Cの案内1が14:15まで延び、Bの休憩開始14:10は変えない条件で、売店人数を計算し直します。
Cの戻りを14:20へ変更して数え直す
Cの案内終了だけを書き換えて、売店担当を14:10のまま残してはいけません。14:15から戻り移動に5分かかるため、売店への合流は14:20です。
Dも14:15まで案内2、その後14:20まで戻り移動があるので、不足を埋められません。
| 時間帯 | C | D | 売店で接客できる人 | 不足 |
|---|---|---|---|---|
| 14:10〜14:15 | 案内1 | 案内2 | Aのみ・1人 | 1人 |
| 14:15〜14:20 | 戻り移動 | 戻り移動 | Aのみ・1人 | 1人 |
計算結果は、14:10〜14:20の10分間、売店が1人不足です。Bはこの間も休憩として扱います。
変更記録には「売店/14:10〜14:20/不足1人/対応判断:当日の現場責任者」と残してください。単に「応援が必要」と書くより、必要な技能と応援時間を具体的に伝えられます。
Eが14:05に受諾できる場合と、14:15では遅い場合
応援候補Eは、売店を担当できると確認済みで、別の必要業務や休憩がない人とします。さらに、受諾後すぐに出発し、5分で移動・準備を終えられる条件を置きます。
比較するのは、依頼を出した時刻ではなく、受諾が確認できた時刻と、接客を始められる時刻です。
| Eの状況 | 移動・準備 | 売店への合流 | 不足への対応結果 |
|---|---|---|---|
| 14:05に受諾済み | 14:05〜14:10 | 14:10 | A・Eで14:10〜14:20を埋められる |
| 14:15に受諾 | 14:15〜14:20 | 14:20 | それ以前の10分間は埋められない |
| 応援なし・返答待ち | 未確定 | 未確定 | 10分間1人不足のまま |
14:05に受諾した場合は、Eを14:10〜14:20の売店へ割り当てられます。ただし、これはその10分間への対応です。EがBの休憩終了まで残れると、勝手に読み替えないでください。
応援が確保できない場合は、未解決として責任者へ引き継ぎます。責任者は追加人員や、現場で許可されたサービス運用の変更を判断し、変更後の業務と人数を再確認します。案内担当を無断で離れさせたり、Bの休憩を消したりして、完成扱いにはしません。
自館で使う記入表と配置の完成確認
自館の上映予定と勤務者が決まったら、次の空欄表を既存の配置表へコピーして使えます。手入力・手計算用の表であり、自動割当、自動集計、不足の自動表示を行うものではありません。
自館の時刻と担当者を書き込む
まず、対象日、必要人数、休憩、案内枠を記入します。開場時刻が案内業務の開始と同じかどうかも、ここで確認してください。
対象日:____ 作成者・確認責任者:____ 売店の必要人数:__人 休憩対象者・開始〜終了:____ 担当可能な業務・前後の勤務を確認した資料:____
| 対象 | 上映開始/開場 | 案内開始〜解除予定 | 準備・行き/戻りの分数 | 担当/解除確認者/後続対応者 |
|---|---|---|---|---|
| 案内1 | __/__ | __〜__ | __/__ | __/__/__ |
| 案内2 | __/__ | __〜__ | __/__ | __/__/__ |
続いて、担当が切り替わる時刻ごとに行を作ります。下の担当者欄は実際の氏名や職員番号へ置き換え、必要な行数まで増やしてください。
| 時間帯 | 担当者① | 担当者② | 担当者③ | 担当者④ | 売店の実人数/不足人数 |
|---|---|---|---|---|---|
| __〜__ | __ | __ | __ | __ | __/__ |
| __〜__ | __ | __ | __ | __ | __/__ |
| __〜__ | __ | __ | __ | __ | __/__ |
入力は、次の順に進めます。
- 案内の開始・解除予定と、変更しない休憩枠を置く。
- 案内の前後へ準備・移動を加え、担当可能者を割り当てる。
- 残る人で売店を埋め、移動・休憩を除いて人数を数える。
- 不足があれば、応援者の技能、受諾、合流時刻まで確認して更新する。
未解決事項は、担当表とは別に次の形で残します。
| 記入項目 | 記入欄 |
|---|---|
| 不足業務・時間帯・不足人数 | __/__〜__/__人 |
| 対応責任者・応援者 | __/__ |
| 受諾時刻・合流時刻 | __/__ |
| 状態 | 未解決・確認待ち・対応確定から記入 |
返答待ちの人を確定した担当欄へ入れず、応援が間に合わない区間も消さないことが重要です。
持ち場解除と休憩全体を確認し、勤務表へ反映する
担当欄が埋まったら、次の項目を確認してから勤務表へ反映します。
- 案内担当が離れる条件と、責任者の確認方法が決まっているか。
- 遅れて来たお客様など、以後の必要業務を誰へ引き継ぐか。
- 同じ人を案内・売店・移動へ同時に配置していないか。
- Bが休憩する14:20〜14:55も、売店2人を維持できるか。
- 次の上映、C・Dの予定、他業務、一日の勤務条件と矛盾しないか。
作例なら、14:20以降もA・Cを売店へ置けるか、戻ったDとの交代が必要かを、次の予定と照合します。40分間の表が成立していても、それだけで休憩全体や一日の配置が完成したことにはなりません。
シフト管理の原本へ反映する際は、変更した時刻、確認責任者、更新日時も残しましょう。案内の延長が発生したら、案内終了だけでなく、戻り移動、売店人数、応援の割当まで一続きで更新します。
シフトラの日別業務割当では、必要人数・担当可能者・業務を行う時間帯である「時間窓」の設定が、この作業に関係します。利用を検討する際は、自館の業務で使える範囲や利用条件を窓口で確認してください。
利用できる機能と導入方法は、シフトラの公式サイトで確認できます。
この作例をそのまま自動再現できると保証するものではありません。業務と所要時間の定義、持ち場解除の判断、出力された割当案の確認は現場に残ります。まずは自館の時刻を表へ入れ、準備・移動を含む人数と、休憩終了までの担当をそろえてから確定してください。
